[Tháng 05/2021] Cập nhật tiến độ Dự án Ecogarden
I. Pháp lý:
1. Ngày 21/05/2021 Sở Tài nguyên và Môi trường phối hợp cùng BQL Khu vực Phát triển Đô thị, UBND thị xã Hương Thủy, UBND xã Thủy Vân tiến hành bàn giao đất tại thực địa.
II. Thi công:
1. San nền Phase 3:

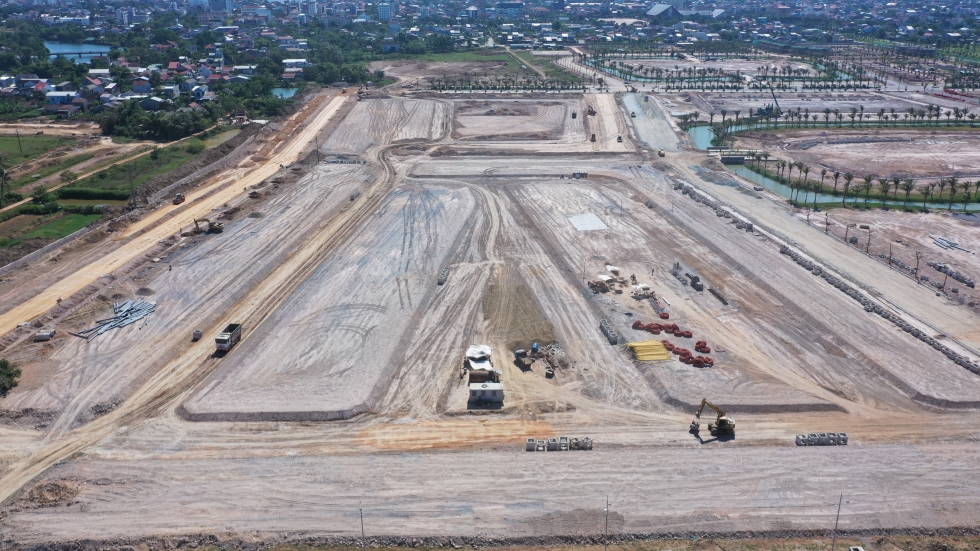

Khu 3A đã san nền được khoảng 88% khối lượng
2. HTKT Phase 1A:
- Hoàn thành lắp đặt đèn chiếu sáng cột đèn 4m và 10m.
- Mặt đường đã thi công đủ 100% cấp phối loại 2, 40% cấp phối loại 1.
- Đã hoàn thành lắp đặt cống thoát nước mưa.

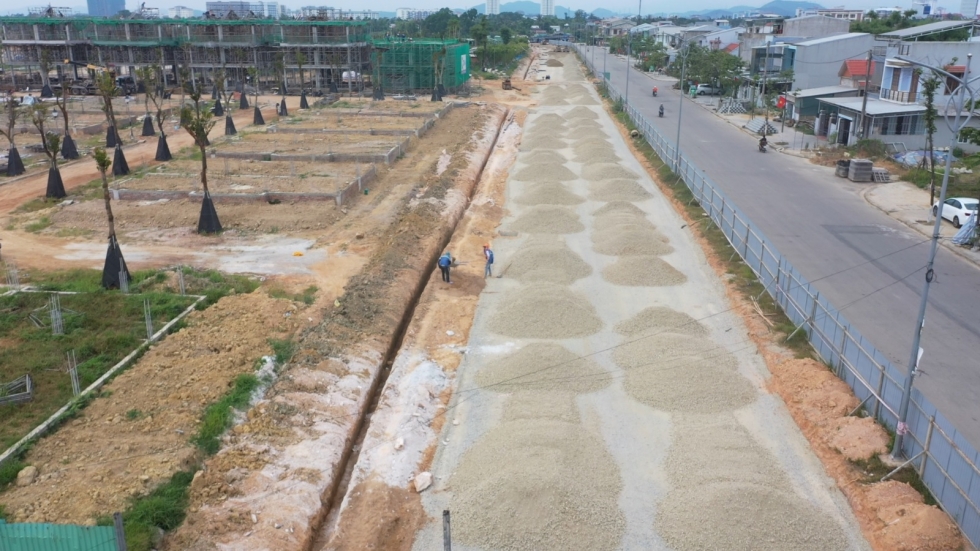

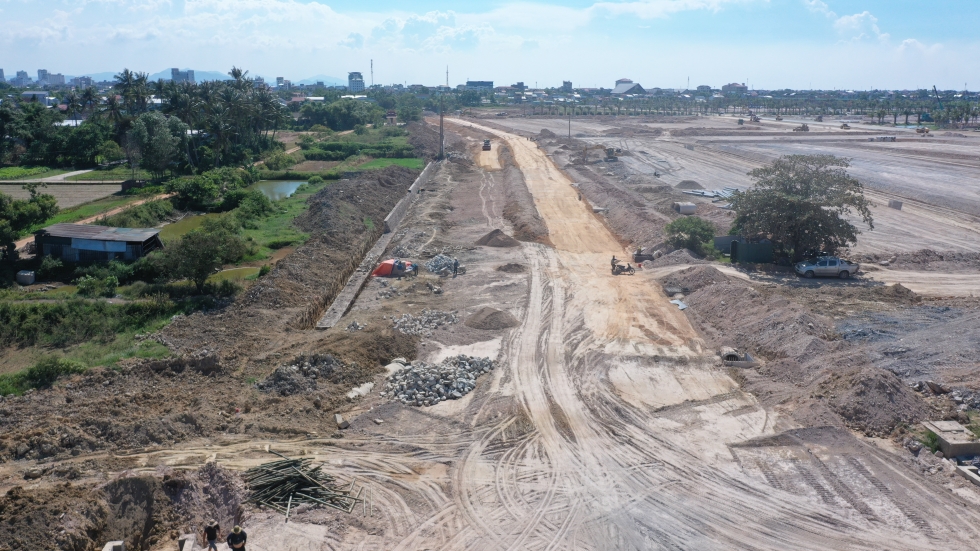

- Nhà thầu đang tiến hành thi công đắp đất K90 nền đường được khoảng 66% khối lượng.
- Đã hoàn thành thảm nhựa mặt đường bê tông nhựa giáp Camellia, phía còn lại đang thi công các lớp cấp phối, dự kiến đổ bê tông nhựa vào tháng 06/2021.
- Hoàn thành khoảng 30% phần ngầm cấp nước và chiếu sáng.
- Hoàn thành đắp đất K95, K98; hoàn thành 100% hệ thống thoát nước mưa.
- Cấp nước thi công được khoảng 40% tuyến.

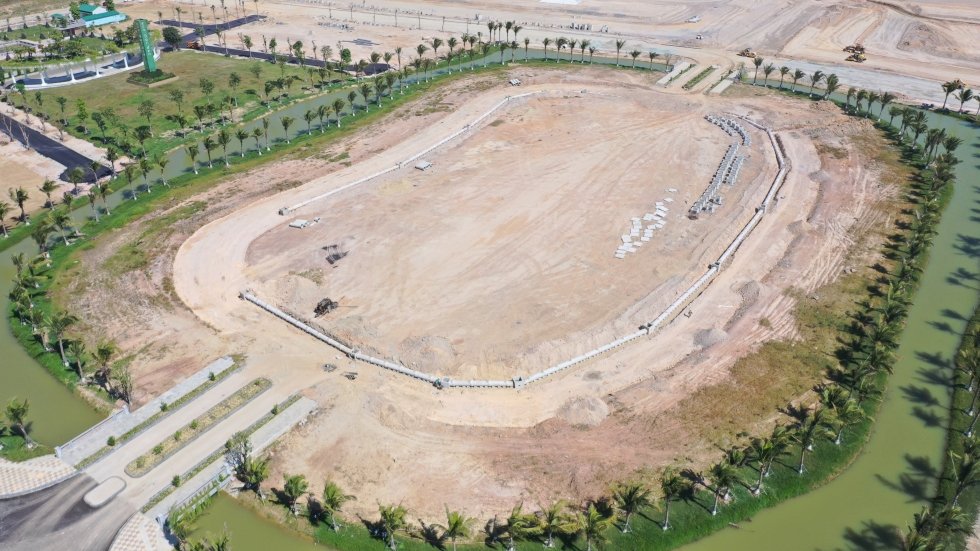

Hồ Đông

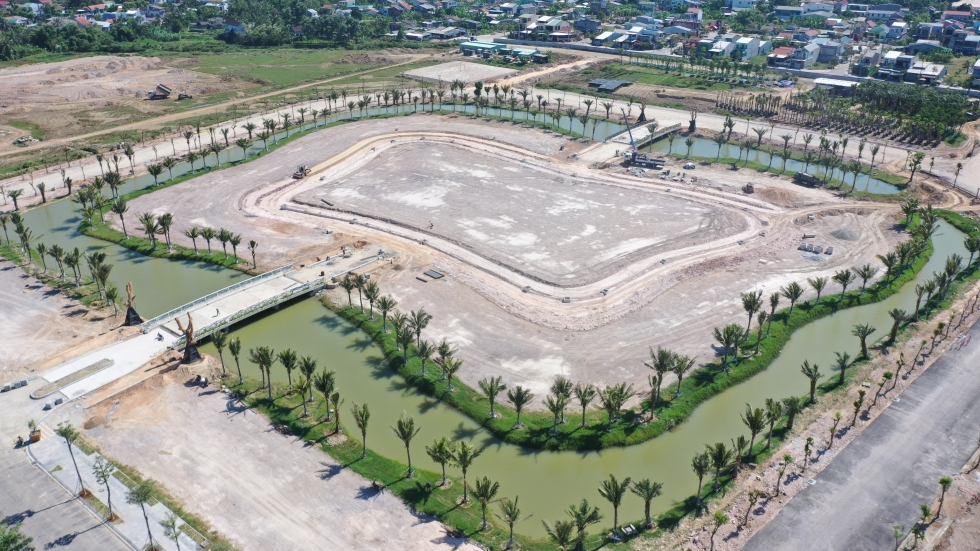

Đảo phía Tây

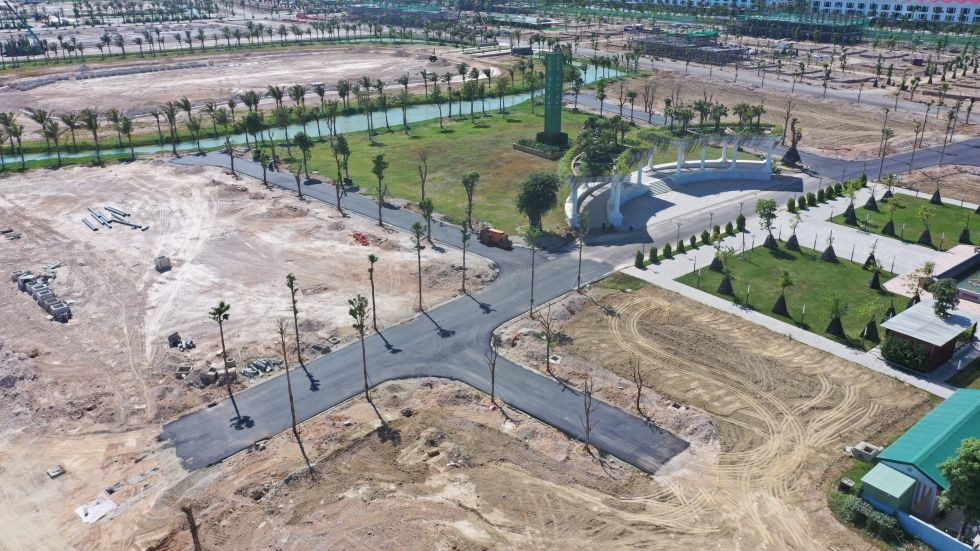

Đảo phía Tây

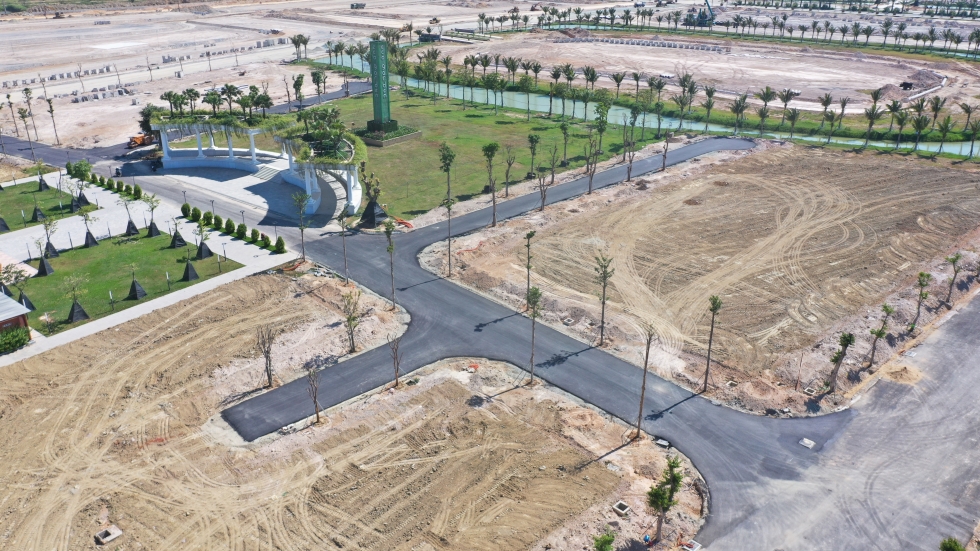

- Đạt 90% khối lượng thi công thoát nước mưa các tuyến đường.

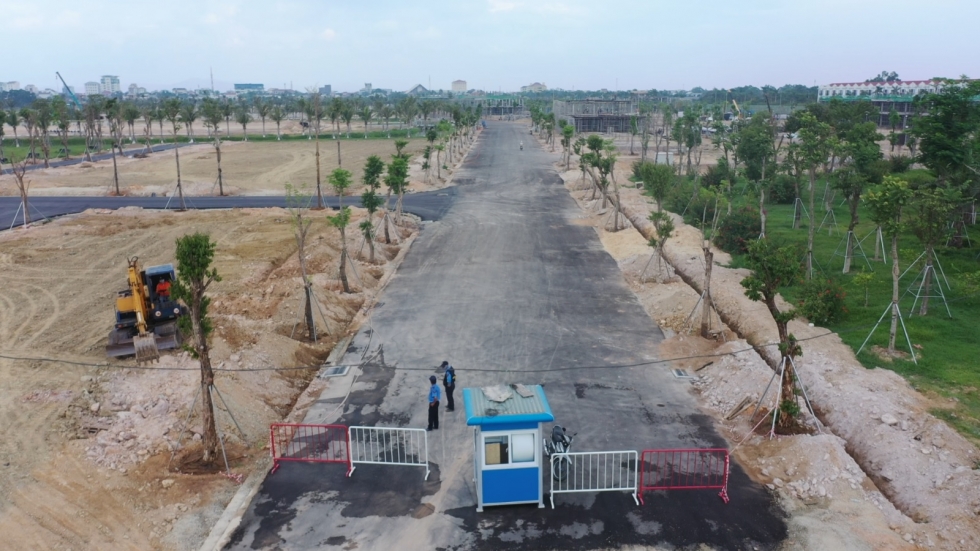

- Đã hoàn thành thảm bê tông nhựa cả 3 tuyến.

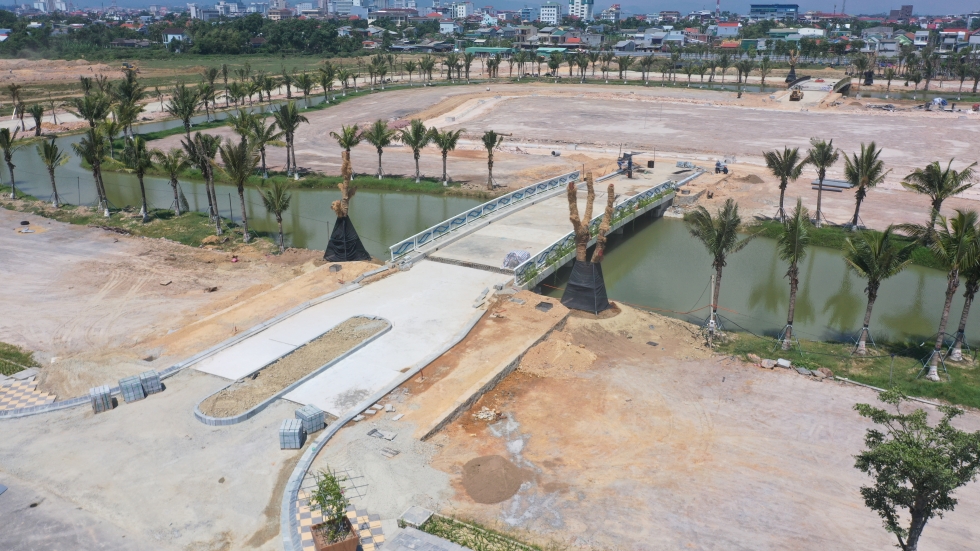

- Đã hoàn thành lắp đặt lan can cầu cảnh quan số 02.
- Gồm 285 căn (shophouse và biệt thự), trong đó 8/171 căn biệt thự đã cất nóc.
